来源:伊报新媒 时间:2020-06-05
本报讯(刘兆春 记者 谢国飞)省百大项目——建龙西钢80MW余气余热综合利用自备发电项目一期和二期工程自4月1日开复工建设以来,在做好疫情防控、保证施工安全的前提下,克服施工人员少、施工现场狭小、厂区温差变化大等不利条件,争分夺秒全力抢回由于疫情影响的工期。6月3日,记者进入施工现场看到:设备安装和土建施工交叉进行,施工现场虽然空间有限,但是,在施工单位协调组织下,设备穿梭、人头攒动,井然有序、忙而不乱。
建龙西钢80MW余气余热综合利用自备发电项目,总体建设规划为二炉二机,分两期建设。一期工程投资3.6亿元,项目投用后,年发电量6.4亿kWh,年供电量6.144亿kWh,年节约标准煤20.03万吨,预计6月28日投入使用。二期工程投资2.6亿元,实现年发电量6.4亿kWh,年节约电费支出3.07亿元,年节约标准煤约19.7万吨,预计2021年3月31日可实现并网发电。该工程建立计算机远程监控信息系统,实现了企业能源管理的信息化、自动化、智能化。

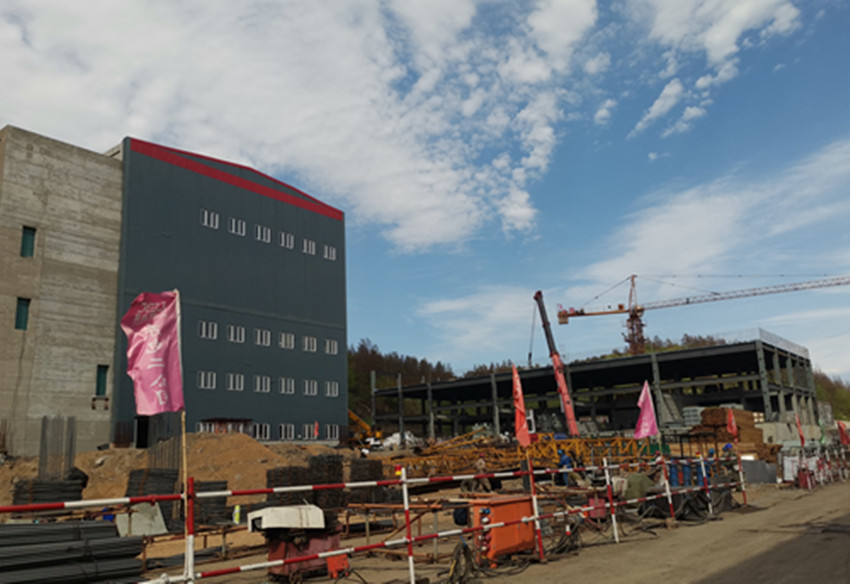

建龙西钢自备发电项目施工现场。 本报记者 谢国飞 摄
一期工程自去年5月10日破土动工以来,施工单位克服地质情况复杂、持续降雨、施工区域空间狭小、安装和土建施工交叉作业等不利条件,采用静态爆破、中午和晚间加班作业等方式全力抢工期。经过近一年时间的紧张施工,到目前,主厂房汽机间、除氧间、锅炉间及其配套BPRT厂房等所有建筑已经全部具备验收交付使用条件,新建三总降等其它辅助建筑正在进行施工收尾。锅炉本体及附属设备管道安装完成,汽轮机发电机组主体安装已近尾声,电气和热控系统已进入调试阶段,外网风水电气等介质管线正在对接接入点,预计6月末,一期工程可以进行热负荷试车。
与一期施工建设不同的是,二期主要建设锅炉、汽轮机、发电机等土建和设备安装主体部分,公用三总降、综合循环泵房等辅助设施已在一期完成。
今年春节期间,受疫情影响,企业生产经营压力加大。进入3月份,疫情形势仍十分严峻,施工人员由于疫情原因,迟迟不能进入工地,这对项目开复工影响巨大。为了早日开复工,建龙西钢严格按照省市区防疫工作相关要求,积极与当地政府进行沟通联络,做好入厂施工人员身份排查、体检测温隔离、“点对点运输”等项工作,严防疫情输入。工程管理人员、技术人员隔离期间实行网上办公、视频指挥,及时与现场施工人员沟通,解决实际问题。参与汽机安装的技术人员春节期间仍然坚守在施工现场,将汽机区域的油、水、汽等所有的能源介质管道连接就位,为疫情复工复产创造了有利条件。
截至目前,二期工程锅炉厂房12个基础混凝土柱已浇筑完毕,基础大脚回填土结束,引风机基础、送风机基础混凝土浇筑完毕,除氧间厂房基础已经开始土方挖掘。为了抢回因疫情影响的施工进度,施工单位正采取“边设计、边备料、边施工”的方式全力推进施工进度。
项目投入使用后,通过对生产系统伴生的高炉煤气、焦炉煤气进行充分利用,烟气排放满足大气污染物超低排放标准,厂区各类工业废水和生活污水可全部回收利用,各项排放指标均满足国家环保有关标准限值的要求,可提高能源综合利用率、改善环境、降低生产成本,具有良好的经济效益、社会效益、环保效益。
